2012年6月5日,省地震局专家对搬迁重建后的新宁数字地震台进行了调试,成功与省地震监测台网中心联网!历经2年的努力,新宁数字地震台又以崭新的姿态展现在世人面前!

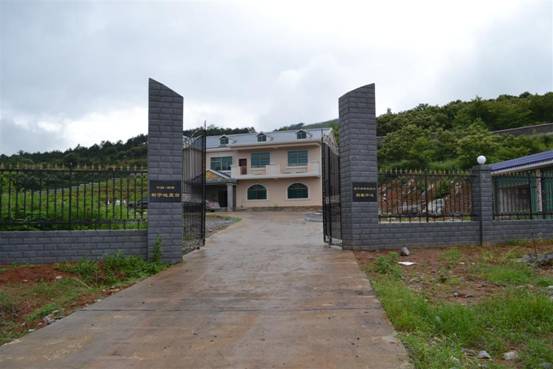

新地震台坐落在金石镇飞虎村蓑衣塘,占地20亩,新修进台公路100米,新修2.7米高的围墙450米(其中铁艺栏杆20米),办公楼为欧式建筑,面积600平方米,共投资300万元。
新宁数字地震台搬迁重建工作得到了省市地震局、县委、县政府的高度重视和县高速公路指挥部的大力支持,克服了种种困难。
一是积极协调赔偿事宜。我们多次与省高速公路建设开发有限公司协调,历时10个月才达成了地震台搬迁重建意向并签订赔偿协议,赔偿金额280万元。
二是完成用地审批和征地任务。我们根据省地震局2010年3月23日下达的《关于新宁地震台选址意见的函》向高速公路指挥部汇报,4月12日,召开了征地协调会议,4月13日到飞虎村召集村民征地测量会议,至5月6日完成征地各项手续。但在征地过程中,村民提出了电改、公路建设补偿、道路接口、维修和补偿费较低等一系列问题和要求,田北中局长率领全局干部职工通过细致的群众思想工作,多次与有关部门协调,在不影响地震台工程建设又不影响群众利益的前提下,对群众提出的问题和要求给予了答复和落实。
三是妥善处理了吉翔驾校拆迁补偿问题。2006年,为解决地震台建设资金,经请示县政府同意,决定以地养台,于2006年4月13日与吉翔驾校签订了“共同开发合同书”,租赁期限为20年,其合伙人员30多人全为下岗人员,得知驾校要拆除后,以“要生存、要出路”为由,经常到我局办公室要求给予合理安置。如处理不当,必然引起矛盾激化,造成社会不稳定,并影响高速公路开工。经多次努力与协商,在科技局不补偿一分钱、不负任何责任、不留任何遗留问题的前提下成功解除了其合同,为地震台建设的顺利进行解决了一个重大难题。
四是成功破解工程承包难题。既要考虑工程质量,又要兼顾地方矛盾,2010年9月26日,县政府兰平副县长主持召开了建设招标协调会,会议明确两步走的办法,将地震台搬迁重建工程分为二期进行。将进台公路和围墙作为第一期工程,办公楼和摆房建设为第二期工程,第一期工程建设采取采购的形式进行招标,第二期工程采取公开招标。办公楼和摆房工程于2011年5月10日开工,现已全面竣工。
新宁县科技局:李伟保
